《艾佳土地开发整理项目预算编(审)软件》预算编制简明使用介绍
一、土地开发整理项目预算编制概述

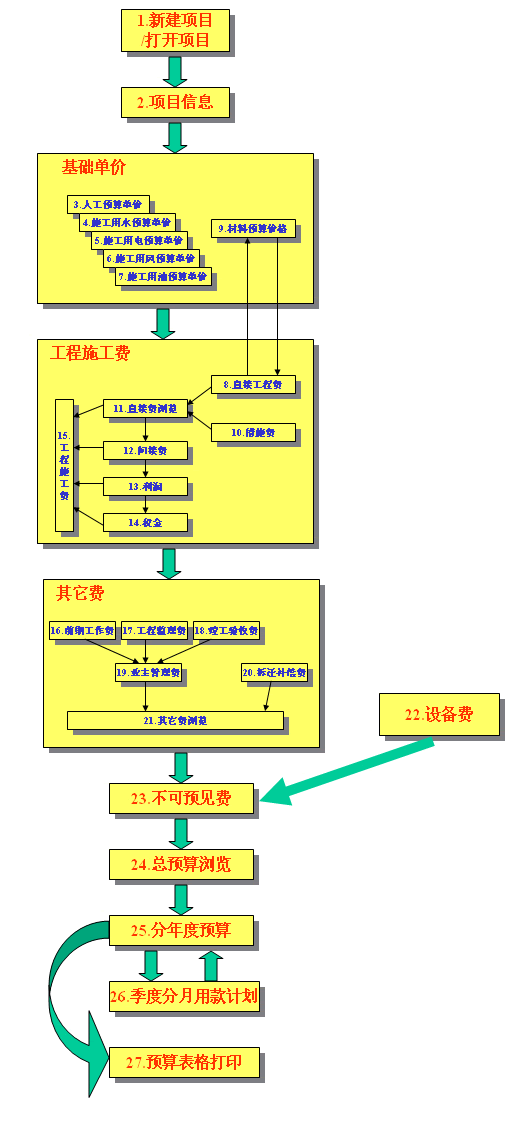

预算编制顺序及软件使用顺序图:
说明:
系统的每一个步骤均为本软件的一个功能模块,此图中的每一步标题前面的序号即为步骤顺序号,用户编制预算时可以参照此图按顺序进行。每一个新的项目均要操作完上述步骤,才能生成一个完整的预算,最后打印预算表格。打开一个未编写完成的项目,将会保留上次编制的结果,用户可以继续上一次的工作接着进行编制。用户在编制过程中,可以修改项目的任何一个数据,但修改后,此步骤后面已完成的步骤需重新编制,此步骤前面的内容保持不变。
二、编制实例
下面介绍一个新建项目的编制过程。

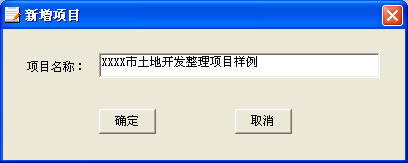

1、新建项目
2、编制项目信息

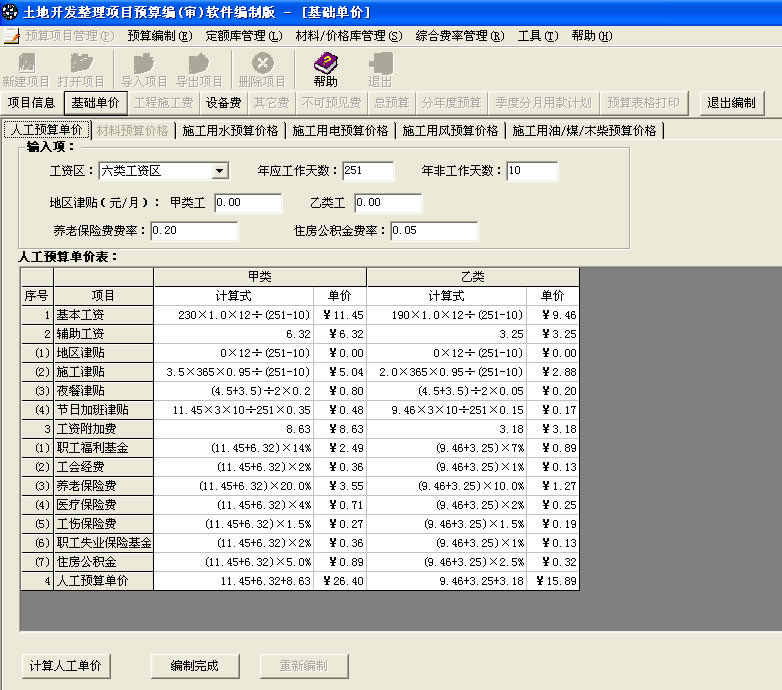

3、编制人工预算单价

4、编制施工用水预算单价
5、编制施工用电预算单价

6、编制施工用风预算单价
7、编制施工用油预算单价

8、编制直接工程费

9、编制材料预算价格

10、编制措施费
11、直接费浏览
12、编制间接费

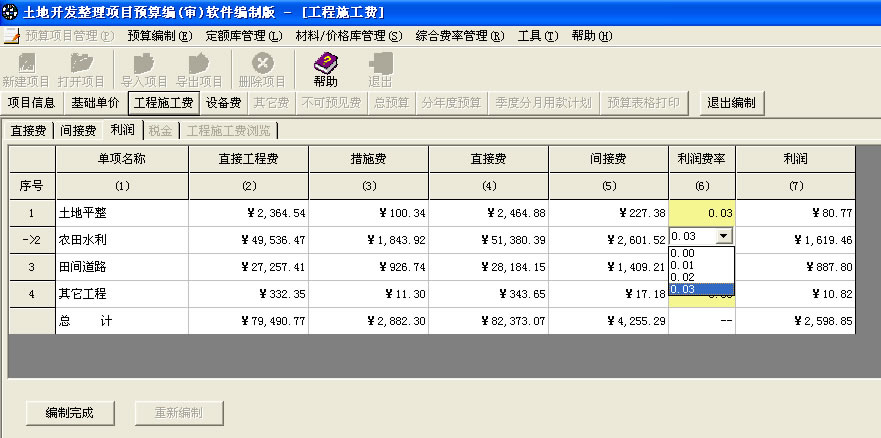

13、编制利润

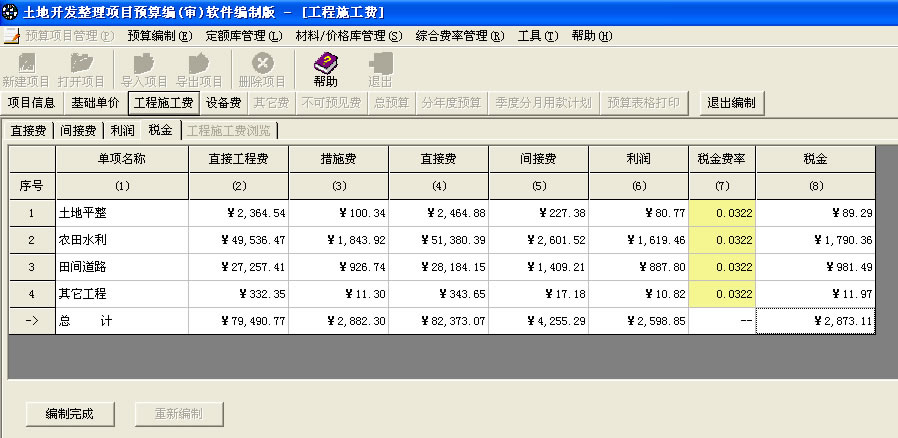

14、编制税金

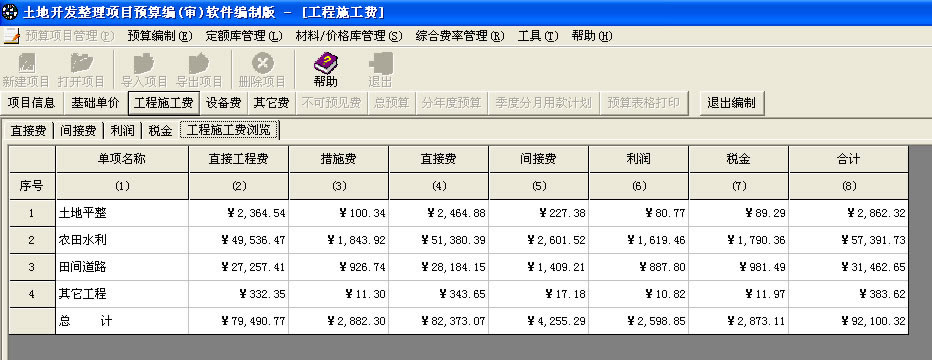

15、工程施工费浏览

16、编制前期工作费

17、编制工程监理费

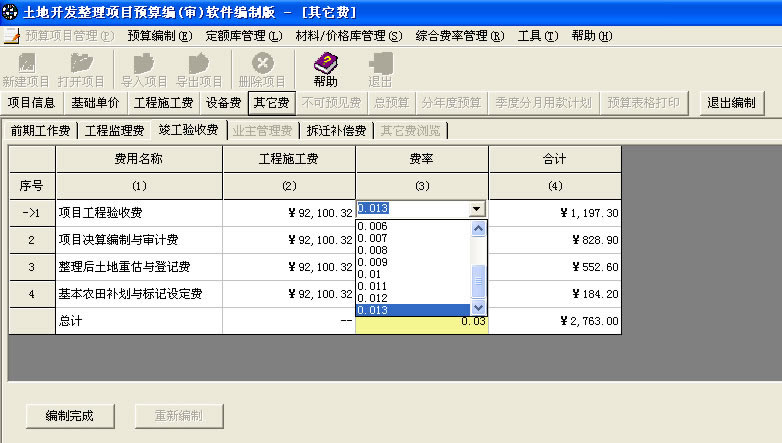

18、编制竣工验收费

19、编制业主管理员

20、编制拆迁补偿费
21、其它费浏览

22、编制设备费

23、编制不可预见费

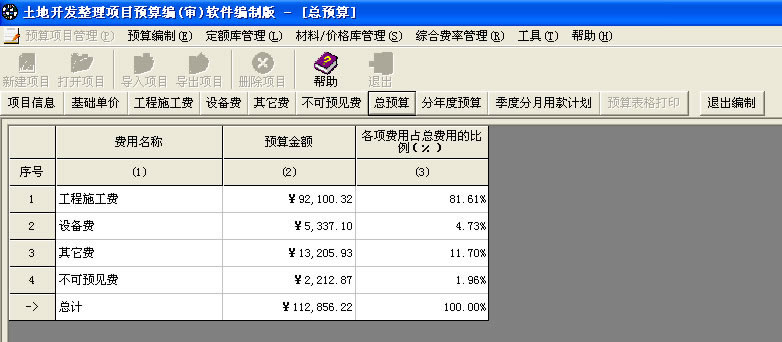

24、总预算浏览

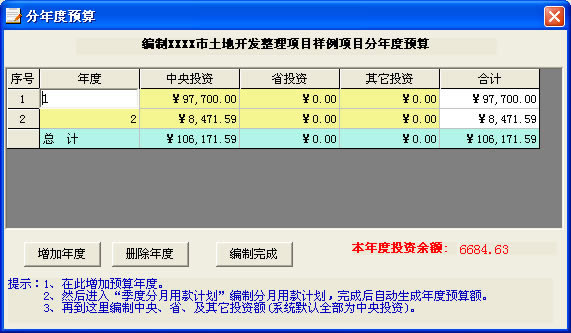

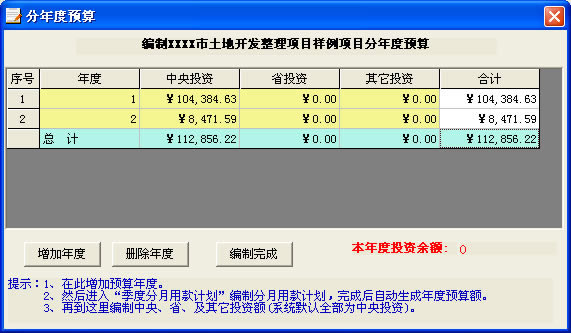

25、编制分年度预算(确定预算年份)

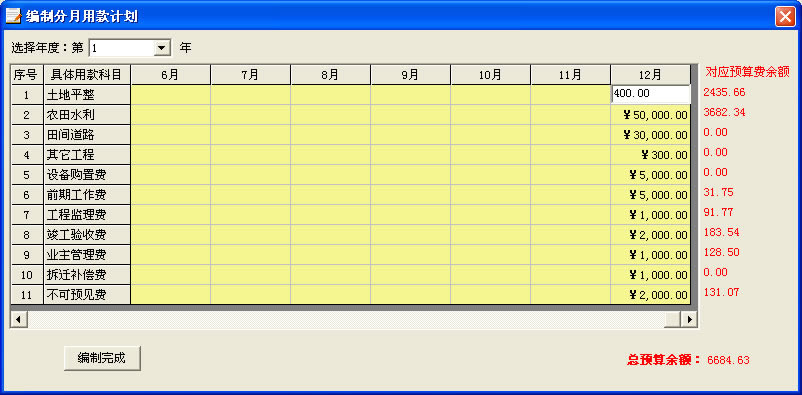

26、编制季度分月用款计划
(1)根据分年度预算确定的该项目施工的年限分解分月用款计划
(2)完成分月用款计划后,完成编制,自动汇总各年度用款额
(3)再回到编制分年度预算模块,完成编制分年度预算,即可打印预算了。

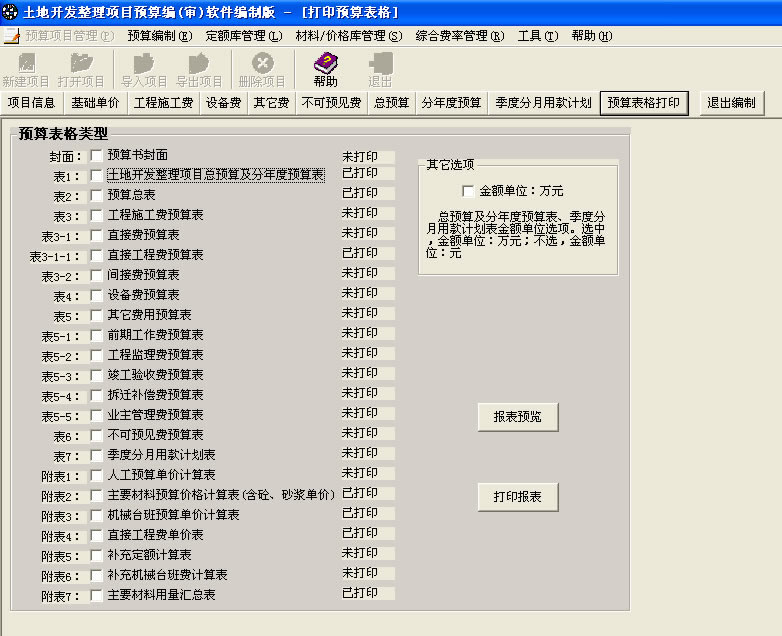

27、预算表格打印

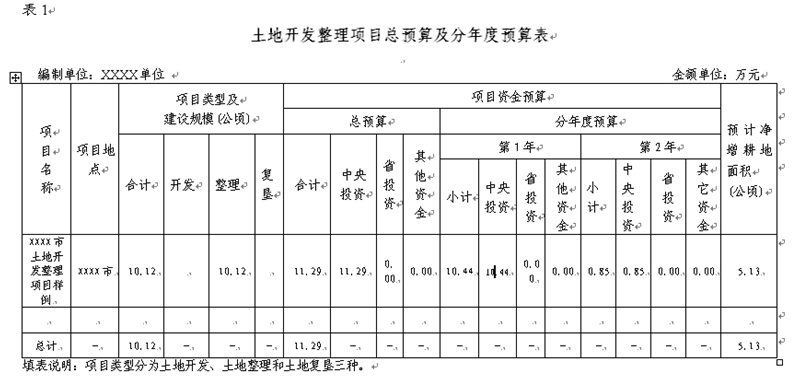

【表格打印样例(一)—— 预算总表】

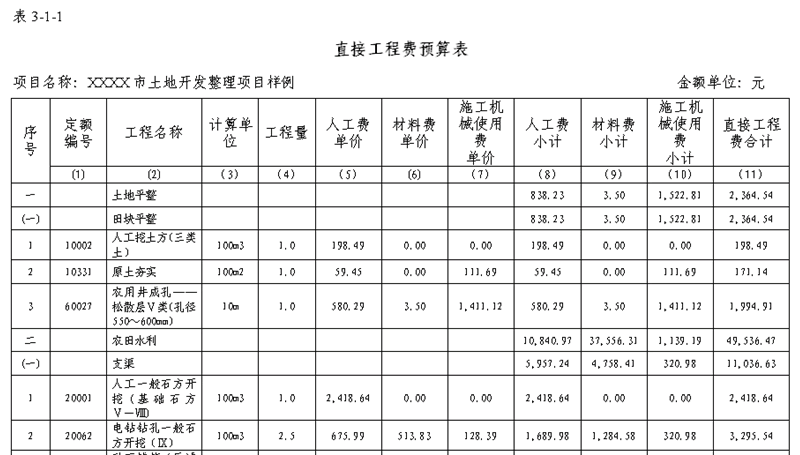

【表格打印样例(二)—— 直接工程费】
【表格打印样例(三)—— 直接工程费单价】
